Článek

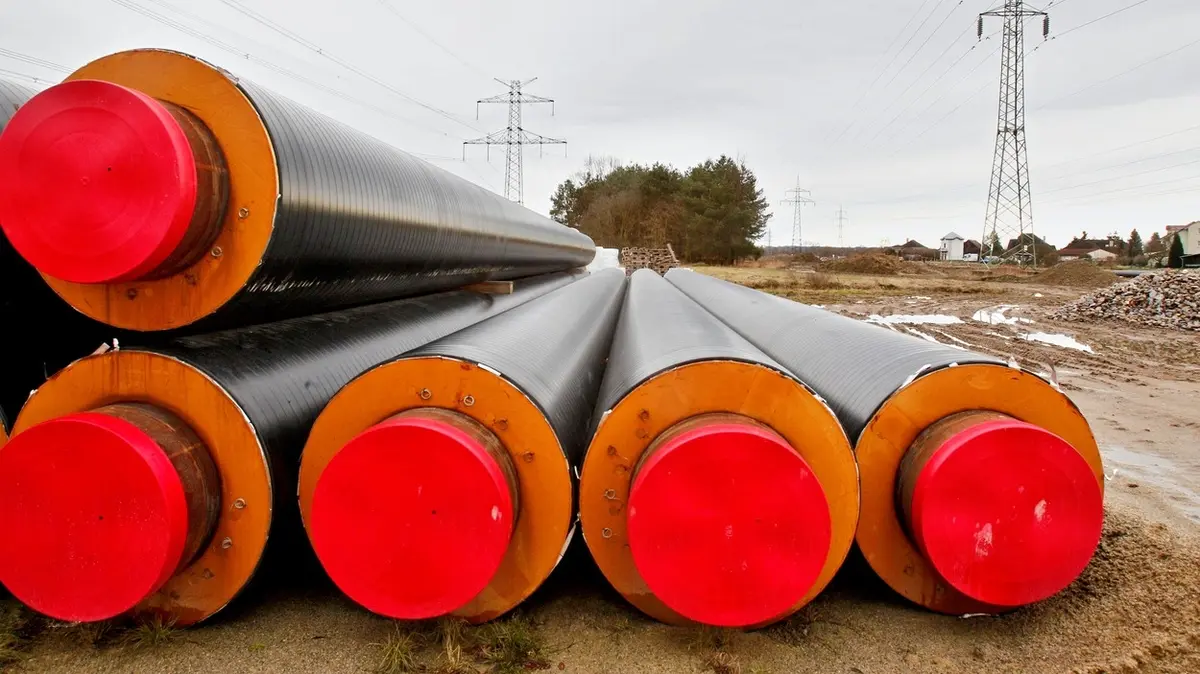

Potrubí horkovodu, který bude teplem zásobovat část Českých Budějovic, má být dlouhé 26 kilometrů. Tenza zatím společnosti ČEZ předala 15 kilometrů. Potvrdil to mluvčí temelínské elektrárny Marek Sviták.
Horkovod měl začít dodávat teplo do Českých Budějovic na přelomu loňského a letošního roku. Od konce loňského roku ale práce na projektu stojí.
„Naše společnost zcela jednoznačně plní všechny závazky spojené s platebními milníky podle smlouvy řádně a včas. Společnosti Tenza jsme zaplatili v souladu se smlouvou za všechny řádně dokončené, předané a doložené práce,” řekl Sviták.
Temelín v lednu pokořil rekord
Dodal, že Tenza v minulosti výpadky prací odůvodňovala například pandemií koronaviru. Kvůli tomu výstavbu horkovodu na konci loňského roku zastavila.
„S ohledem na veřejnou zakázku připravujeme vypsání nového zadávacího řízení podle zákona o zadávání veřejných zakázek. Tento krok nevylučuje další varianty řešení, které ale musí být v souladu s legislativou a péčí řádného hospodáře. K vypsání zadávacího řízení by mělo dojít ještě na jaře. Naší snahou je projekt dokončit co nejdříve a v souladu s legislativou,” uvedl Sviták.
Temelínské teplo by mělo pokrýt 30 procent výroby tepla pro České Budějovice. Zbytek zajistí teplárna z vlastních zdrojů. Teplárně to umožní asi o třetinu snížit spotřebu hnědého uhlí, klesnou i emise oxidu uhličitého.
