„V důsledku odstavení linky mimo areál elektrárny nemohl druhý temelínský blok odvádět elektřinu a automatické systémy blok odstavily,“ sdělil Právu mluvčí elektrárny Marek Sviták.
Upozornil, že druhý blok měl být plánovaně odstaven pro výměnu paliva v pátek 2. července, nyní musely být dodávky zastavené o týden dříve.
Temelín hledá dodavatele paliva. Značka Made in Russia je teď handicapem

„Situace vznikla mimo elektrárnu. Dokud nebude linka zprovozněna, nemůžeme blok najet. Podle aktuálních informací může oprava trvat i několik dní. Proto jsme se rozhodli o týden posunout začátek odstávky,“ vysvětlil Jan Kruml, ředitel Jaderné elektrárny Temelín.

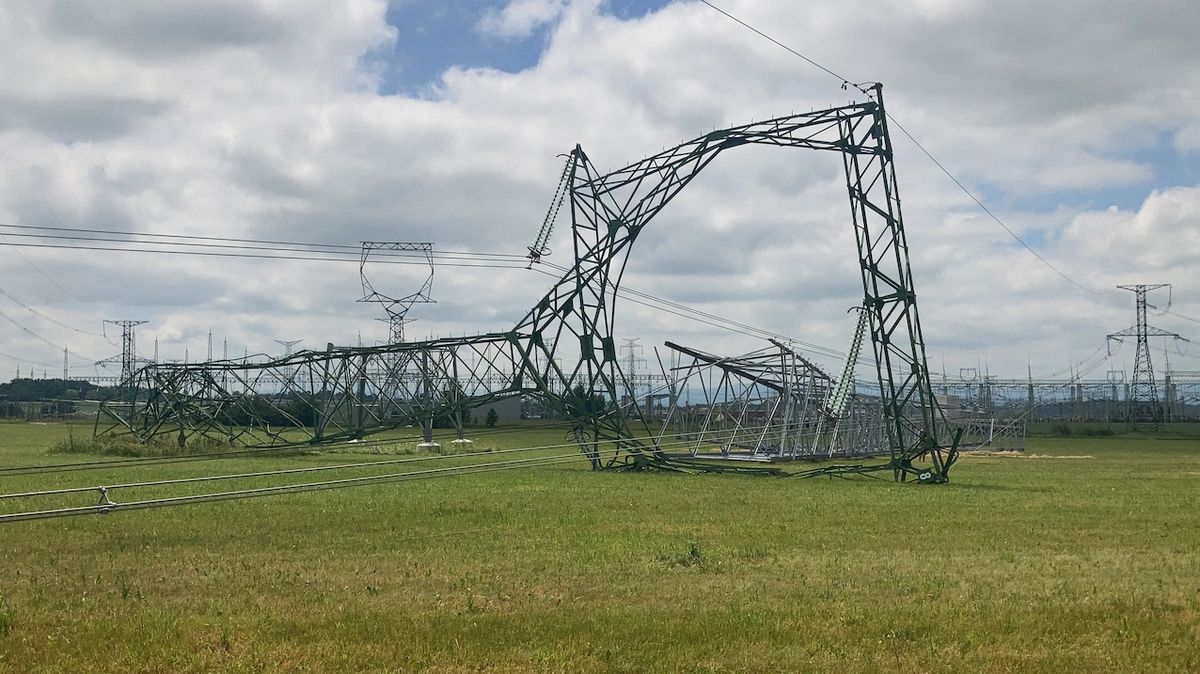

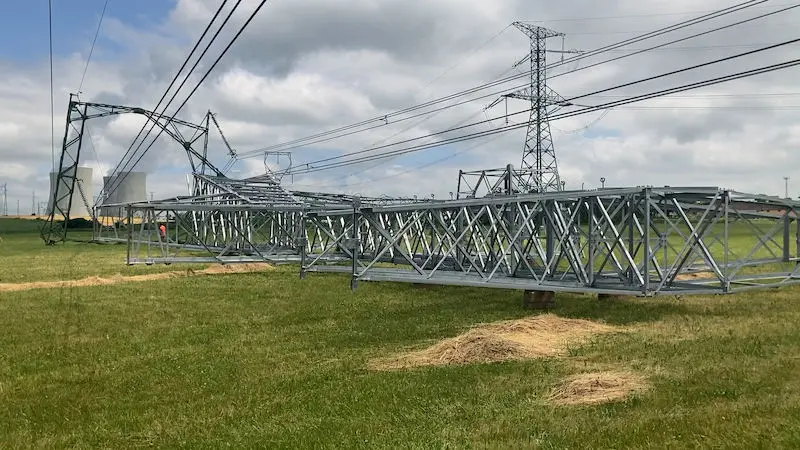

Vítr porazil tři sloupy vysokého napětí
Během odstávky energetici vymění čtvrtinu paliva, zkontrolují reaktor, bezpečnostní systémy nebo turbínu. Vedle kontrol a běžné údržby mají technici v plánu i několik desítek investičních akcí.
Celkově má harmonogram 13 tisíc činností. Odstávka potrvá lehce přes dva měsíce.
